Если коротко — устанавливать септик лучше с конца мая по сентябрь, когда грунт прогрелся, грунтовые воды опустились, а земляные работы идут без лишних сложностей. Это тот самый вопрос, который мне чаще всего задают клиенты, планирующие благоустройство загородного участка: «когда лучше ставить септик, чтобы не переплатить и не сорвать график?» Отвечу сразу: дело не столько в календаре, сколько в трёх факторах — уровне грунтовых вод, типе грунта и степени готовности участка к земляным работам.
Установка септика — это не отдельная прихоть, а часть системы автономной канализации, куда входят сам резервуар, трубы, поле фильтрации или станция биологической очистки. Разница между обычным септиком и станцией биоочистки принципиальная: первый — это накопитель или отстойник, требующий регулярной откачки ассенизатором, вторая — устройство с аэрацией и принудительной доочисткой стоков. От того, что именно вы ставите, зависит и глубина котлована, и требования к сезону монтажа.
Чтобы не листать всю статью в поисках вывода, вот компактная шпаргалка — по сути, мини-алгоритм принятия решения:
Дальше разберём каждый пункт подробно: почему грунтовые воды важнее месяца в календаре, как читать сезонные риски и в какой момент строительства дома логичнее копать котлован. Заодно расскажу, какая спецтехника обычно нужна на каждом этапе — этот вопрос всегда возникает у прорабов и владельцев участков.
Календарь — плохой советчик, если не смотреть на то, что происходит под землёй. Одна и та же неделя мая на соседних участках в Ленинградской области может дать совершенно разный результат: у одного соседа — сухой песчаный грунт и никаких проблем, у другого — верховодка на глубине 80 см и почти болото вместо котлована. Поэтому вопрос «когда лучше устанавливать септик на участке» правильнее переформулировать: «в каком состоянии сейчас мой грунт и вода».
Три фактора решают всё. Первый — уровень грунтовых вод и наличие сезонной верховодки. Второй — тип грунта: песок ведёт себя иначе, чем суглинок или глина, и это влияет на скорость земляных работ и на риск обрушения стенок котлована. Третий — фактическая готовность участка: расчищена ли территория, есть ли подъезд для техники, размечены ли инженерные коммуникации. Погодные условия влияют на все три пункта одновременно, поэтому их и обсуждают чаще всего, хотя сами по себе они вторичны.

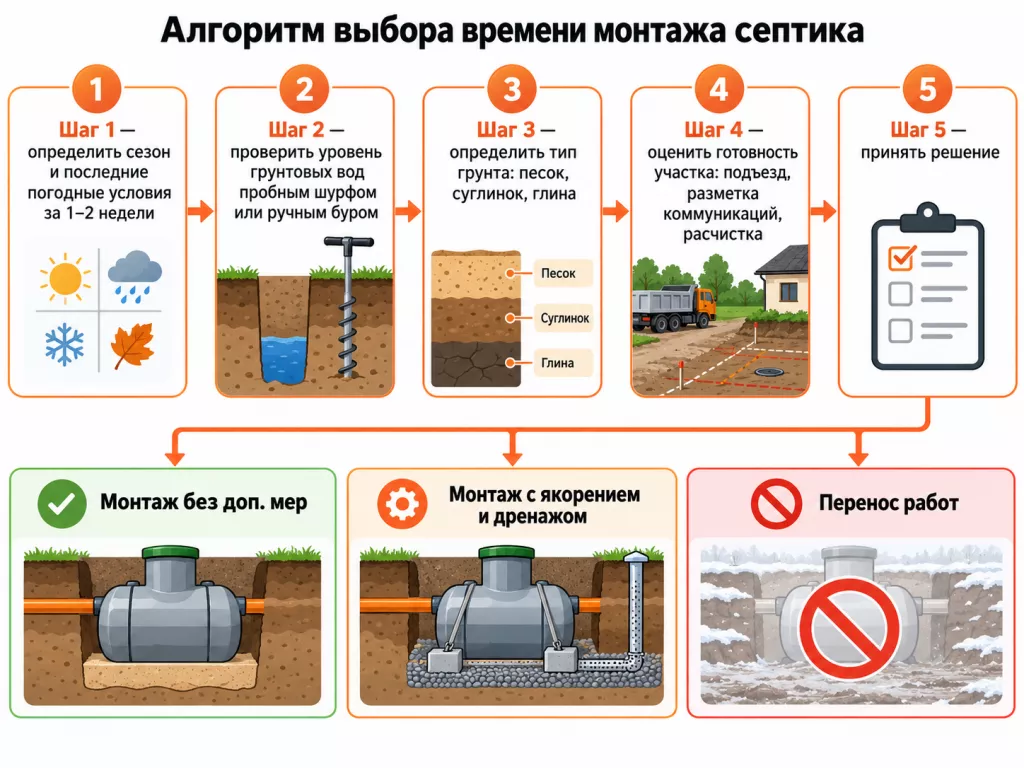

Прежде чем заказывать технику, я советую пройти простой алгоритм — по сути, блок-схему принятия решения, которую удобно держать перед глазами:
Верховодка — это неглубокие, сезонные скопления воды в грунте, которые появляются после снегопадов, весеннего паводка или затяжных дождей и не связаны с постоянным водоносным горизонтом. Она то есть, то пропадает — и именно поэтому многие ошибочно считают участок «сухим», проверив грунт летом.
Если уровень грунтовых вод высокий, котлован начинает наполняться водой прямо во время работ. Это создаёт сразу несколько рисков: обводнённость стенок и их обрушение, размытие дна, а после установки — всплытие пустого резервуара под напором воды снизу. Именно поэтому пустые ёмкости septika перед заполнением обязательно якорят — фиксируют тросами или бетонными плитами к дну котлована, чтобы вода не «выдавила» конструкцию наружу, как пробку.
Что делать, если вода появилась раньше срока? Обычно применяют временный водоотлив насосом на время работ, устраивают дренажный колодец рядом с котлованом и используют опалубку для укрепления стенок на неустойчивых участках. Для рытья такого котлована в условиях повышенной обводнённости чаще берут мини-экскаватор — он маневреннее на мягком грунте и меньше нагружает края котлована, снижая риск осыпания.
Суглинок — грунт с высоким влагоудержанием: он долго сохнет после дождей и снега, а зимой промерзает на большую глубину, чем песок. На таком грунте земляные работы физически сложнее в любой сезон, кроме, пожалуй, середины лета в сухой год.
Промерзание грунта — отдельная головная боль для зимнего монтажа. Мёрзлый грунт нельзя просто вынуть ковшом обычного экскаватора: его либо предварительно разогревают, либо разбивают гидромолотом, что увеличивает время работ и, соответственно, стоимость смены техники. После установки резервуара котлован засыпают только талой песчано-гравийной смесью — засыпка мёрзлыми комьями земли недопустима, потому что весной, при оттаивании, грунт даст неравномерную осадку и просадку вокруг ёмкости, а это чревато перекосом труб и разгерметизацией стыков.
Утрамбовку тоже нельзя пропускать: рыхлая обратная засыпка со временем проседает, образуя воронку вокруг горловины септика. Для качественной утрамбовки на объекте обычно используют виброплиту — это недорогая, но обязательная операция, которую многие подрядчики почему-то пытаются сэкономить.
Каждый сезон предлагает свой набор плюсов и минусов. Собрал их в одну таблицу — так удобнее сравнивать, а не листать текст в поисках нужного абзаца.
| Сезон | Условия монтажа | Плюсы | Риски | Что требует контроля |
| Весна | Талые воды, высокая верховодка, мягкий грунт | Земля мягче, копать физически легче | Обводнённость котлована, риск всплытия ёмкости | Водоотлив, якорение, проверка уровня воды перед началом |
| Лето | Сухой грунт, стабильный уровень воды | Самый предсказуемый сезон, минимум доп. мер | Загруженность подрядчиков, спрос на технику выше | Своевременная бронь спецтехники |
| Осень | Дожди, но грунт ещё не промёрз | Осенний монтаж часто дешевле летнего из-за спада спроса | Раскисание грунта после дождей, затягивание сроков | Прогноз погоды, водоотведение с площадки |
| Зима | Промёрзший грунт, снег | Меньше нагрузки на грунт при подъезде техники, тише со стороны соседей по срокам | Гидромолот вместо обычного ковша, утепление на время консервации | Талая засыпка, утепление septika, контроль промерзания труб |
Если убрать детали — вывод такой: лето предсказуемее всего, весна и осень требуют внимания к воде, а зима возможна, но обходится дороже по времени и трудозатратам. Универсального «идеального месяца» нет — есть подходящее сочетание грунта, воды и готовности площадки.
Весной главный враг — не холод, а вода. Талый снег и дожди поднимают верховодку почти на любом участке в Ленобласти, даже там, где летом сухо. Начинать монтаж в этот период можно, но с обязательной проверкой уровня воды пробным шурфом — иначе есть риск, что котлован превратится в бассейн уже на второй день работ.
Лето — самый предсказуемый и, честно говоря, самый комфортный сезон для монтажа. Грунт сухой, грунтовые воды на минимуме, земляные работы идут быстро. Минус один: летом растёт спрос на спецтехнику, особенно в июле-августе, когда одновременно строятся десятки дач. Если вы планируете организовать автономную канализацию до начала активного дачного сезона, бронировать экскаватор в аренду стоит заранее, минимум за 1–2 недели до нужной даты.
Осенний монтаж часто выгоден по деньгам: спрос на технику падает после дачного сезона, а грунт ещё не промёрз. Но погодные условия здесь капризны — затяжные дожди раскисают грунт не хуже весенней верховодки, а сроки могут растянуться из-за простоя техники в непроезжую погоду.
Зимой копать можно, но это отдельная технология. Мёрзлый грунт разбивают гидромолотом, а после монтажа обязательно утепляют горловину и трубы — иначе замерзшая канализация зимой станет неприятным сюрпризом для владельца дома. Если септик или станция биологической очистки не будут использоваться до весны, систему консервируют: сливают воду из подвижных узлов, закрывают аэратор и эрлифт от промерзания, чтобы весной запустить пусконаладку без замены оборудования.
Вопрос «когда надо делать септик» — до дома, во время стройки или после — встаёт у каждого, кто строит с нуля. Отвечу однозначно: оптимальный момент — во время основных земляных работ по дому, когда уже известны отметка чистого пола, точка выхода канализационной трубы и уклон трассы, но благоустройство участка (дорожки, газон, отмостка) ещё не начато.
Почему не раньше? Потому что до завершения проекта дома легко ошибиться с отметкой выпуска трубы, и тогда септик окажется либо слишком высоко, либо слишком низко относительно канализационных труб дома — переделка котлована после такой ошибки обходится дороже, чем правильное планирование с самого начала. Почему не позже, после благоустройства? Потому что тяжёлая техника при монтаже неизбежно повредит газон, дорожки и посадки, а трасса труб от дома до септика в любом случае потребует раскопки уже готового ландшафта.
Отдельный вопрос — расстояния. Точные нормативы закреплены в СанПиН 2.1.5.980-00 и СП 32.13330.2018, но ориентировочные значения, которые пригодятся для первого планирования, такие:
| От чего считать | Минимальное расстояние |
| До дома или жилой постройки | от 5 м |
| До питьевого колодца или скважины | от 20 до 50 м, в зависимости от грунта и направления потока грунтовых вод |
| До границы соседнего участка | от 1 м (по факту чаще делают от 2–3 м, чтобы избежать споров) |
| До дороги или проезда | от 5 м |
| До водоёма | от 10–30 м |
| До крупных деревьев | от 3 м, чтобы корни не повредили корпус |
Оговорюсь сразу: это справочные цифры, а не проектное решение. Итоговые расстояния всегда зависят от типа сооружения — накопительная ёмкость, септик с полем фильтрации или станция биологической очистки, — от геологии участка и от требований конкретного производителя оборудования. Финальную схему размещения лучше согласовать в проекте водоотведения, а не подгонять «на глаз» по общей таблице.
Если участок уже благоустроен, а септик поставить всё равно нужно, — тоже не приговор. Просто добавится этап разборки и восстановления покрытия, а земляные работы аккуратнее спланируют по узкому коридору, чтобы минимально задеть готовые дорожки и посадки.
«Прежде чем планировать месяц монтажа, я всегда прошу клиента показать, где на участке стоит вода после дождя. Это быстрее любого прогноза погоды подсказывает, готов ли грунт к работам» — Алексей Крамарев, ведущий технический консультант «Артранс».
Подготовка участка решает больше, чем выбор сезона. Даже в идеальный летний день смена техники может уйти впустую, если экскаватор физически не может подъехать к месту котлована. Вот минимальный набор действий перед приездом техники:
На практике проще не гадать заранее, какая машина понадобится, а сразу свериться с парком: под стандартный котлован обычно достаточно экскаватора-погрузчика, а для узких участков с ограниченным подъездом — компактного мини-экскаватора. Если после котлована нужно спланировать площадку под дорожки или отмостку, пригодится экскаватор с планировочным ковшом. В «Артрансе» своя техника и операторы со стажем от 5 лет, поэтому подача обычно занимает пару часов, а не полдня ожидания субподрядчика.
Глубина и объём котлована зависят от модели septika, но принцип общий: копают с запасом 20–30 см на подсыпку основания, устанавливают ёмкость, проверяют горизонт, затем засыпают пазухи послойно песчано-гравийной смесью с утрамбовкой каждые 20–30 см. Пропуск утрамбовки — самая частая ошибка, которая через год-два даёт видимую просадку вокруг горловины.
Летом этот цикл проходит быстро и без сюрпризов. Зимой и в дождливую осень добавляются промежуточные шаги: откачка воды из котлована, укладка утеплителя выше уровня промерзания, а при высоком УГВ — предварительное якорение ёмкости ещё до заполнения водой. Осадка грунта после засыпки продолжается несколько месяцев в любом случае, поэтому финальное благоустройство над котлованом (плитка, газон) лучше отложить хотя бы на один сезон.
Для станции биологической очистки монтаж не заканчивается на закапывании корпуса — нужна пусконаладка: запуск аэратора, проверка работы эрлифта, настройка циклов аэрации. Делать это в мороз бессмысленно — биологическая очистка держится на живых бактериях, а не на морозоустойчивом железе.
Если дом используется только летом, систему на зиму консервируют: откачивают стоки ассенизатором, сливают воду из насосов и эрлифта, закрывают горловину утеплителем. Утепление septika — это не разовая прихоть, а обязательная мера в климате Ленобласти, особенно для мелкозаглублённых конструкций, где верхняя часть корпуса и трубы попадают в зону промерзания грунта.
Сезон сам по себе не меняет цену септика — меняются трудозатраты вокруг него. Чем сложнее грунт, вода и погодные условия, тем больше дополнительных операций попадает в смету. Собрал основные факторы в таблицу — без выдуманных цифр, зато с понятной логикой, что и почему добавляется в работу.
| Фактор | Что добавляется в работу | Как это отражается на смете |
| Высокий уровень грунтовых вод | Водоотлив, якорение ёмкости, дренажный колодец | Дополнительное время техники и материалы для крепления |
| Промерзание грунта | Работа гидромолотом вместо стандартного ковша, утепление | Увеличение времени смены, доп. материалы утепления |
| Сложный грунт (суглинок, глина) | Опалубка стенок, более осторожная разработка котлована | Больше времени экскаватора на объекте |
| Плохой подъезд техники | Ручная доработка, использование мини-экскаватора вместо крупной машины | Возможное увеличение числа смен |
| Зимняя консервация | Слив воды, утепление узлов, весенняя пусконаладка | Отдельная услуга сверх базового монтажа |
Вывод простой: летний монтаж на сухом песчаном грунте с нормальным подъездом — самый дешёвый и быстрый вариант. Всё, что усложняет картину — вода, мороз, тяжёлый грунт, узкий проезд, — добавляет и время, и статьи расхода. Если сомневаетесь, что именно ждёт вас на конкретном участке, дешевле один раз вызвать технику для контрольного шурфа, чем потом останавливать смену экскаватора из-за неожиданной воды на глубине метра.
Мы работаем по СПб и Ленобласти с собственным парком техники — это значит, что в цене нет наценки посредников, а машина приезжает в исправном состоянии, обслуженная по графику ТО. На объект подаём экскаватор, самосвал или автокран с оператором, документами для бухгалтерии и НДС в договоре. Если не уверены, какая техника нужна именно под ваш котлован — оставьте заявку на сайте аренды спецтехники, и мы подскажем модель и сроки подачи, отталкиваясь от параметров вашего участка, а не от общих рекомендаций из статьи.
